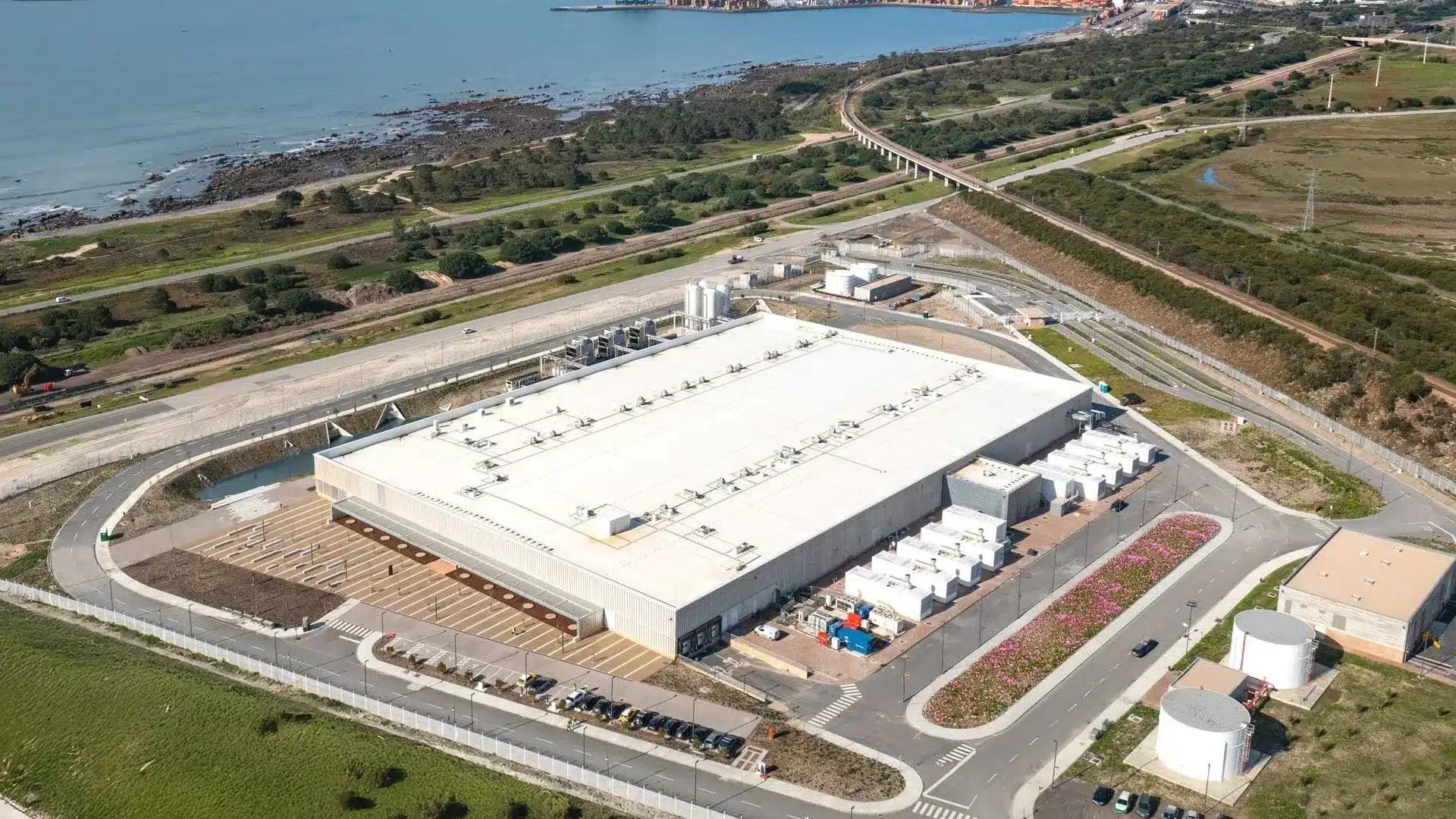

Start Campus commence en février le 2ème bâtiment du centre de données de Sines.

Start Campus commence en février le 2ème bâtiment du centre de données de Sines.

« L’année 2026 marquera une accélération significative dans le développement de tout le projet, avec l’avancement du deuxième bâtiment, qui sera plus de quatre fois plus grand que le premier », inauguré en avril 2025, a déclaré à l’agence Lusa, le directeur exécutif de Start Campus, Robert Dunn.



En réponse à des questions posées par écrit par Lusa, le responsable du méga centre de données de Sines, dans le district de Setúbal, a indiqué le début des travaux du deuxième bâtiment (SIN02) pour « mi-février de cette année » et leur conclusion en 2027.

D’après le directeur de l’entreprise, bien que le délai pour le démarrage de l’ouvrage soit encore soumis à confirmation, les travaux préparatoires « ont déjà lieu depuis la fin de 2025 ».

« Nous prévoyons d’accueillir les premiers clients opérationnels dans le bâtiment SIN02 terminé à la mi-2027 », a-t-il assuré.

En plus de la construction du bâtiment du centre informatique (SIN02), l’entreprise a annoncé que l’ouvrage, avec une planification de 24 mois, inclut la construction des bâtiments de support et de deux infrastructures électriques associées, une sous-station haute tension et une sous-station 400/150 kV (kilovolts), à implanter au nord du campus principal.

Selon Robert Dunn, le futur bâtiment SIN02 « offrira une capacité sensiblement supérieure », puisque le premier a 31 mégawatts (MW), « totalisant environ 65 000 mètres carrés et 180 MW de charge totale TI [Technologie de l’Information].

Le SIN02, a-t-il indiqué, « a été conçu pour accueillir des ‘cloud hyperscalers’ (gestionnaires de grands services de stockage de données dans le cloud), fournisseurs d’infrastructures d’intelligence artificielle [IA], plateformes numériques et opérations de calcul haute performance (HPC), servant des clients dans toute l’Europe ».

« Le bâtiment a été conçu pour supporter des charges de travail liées à l’IA et à haute densité, alignées avec les exigences opérationnelles des entreprises technologiques mondiales », a-t-il renforcé.

Selon le responsable, la construction du SIN02 pourrait impliquer « environ 1 500 travailleurs, avec des pics pouvant atteindre 2 500 personnes pendant les phases les plus intensives du projet ».

Robert Dunn a également admis que, « si la construction du troisième bâtiment (SIN03) progresse en même temps que le SIN02, le nombre de travailleurs pourrait monter à environ 2 000, avec des pics entre 2 500 et 3 000 personnes ».

Start Campus maintient comme objectif « la conclusion globale du campus », c’est-à-dire, des six bâtiments, « totalisant 1,2 GW [gigawatts] de charge TI au début de la décennie 2030 », pour un montant d’environ 8,5 milliards d’euros investis, à travers les fonds de ‘private equity’ (fonds de capital d’investisseurs) Davidson Kempner et Pioneer Point.

Pour l’instant, selon Robert Dunn, l’entreprise est « dans une phase avancée de la contractualisation du deuxième » bâtiment, avec « le permis de construire déjà bien avancé auprès de la mairie de Sines » et, parallèlement, « travaille avec des clients pour créer les conditions nécessaires au démarrage » des autres bâtiments.

« Chaque bâtiment a une période de construction d’environ deux ans, certains pouvant progresser simultanément. La construction commence dès qu’il y a une demande confirmée de la part des clients, il n’est pas nécessaire d’attendre la fin d’un bâtiment pour commencer le suivant, puisqu’il existe la capacité de développer plusieurs travaux en parallèle », a-t-il remarqué.
